Perbedaan Bore Pile vs Strauss Pile | Panduan

produk kami

Metode kerja pondasi bore pile dibanding Strauss pile PT. Mitra Kontraktor Bangunan

Perbedaan bore pile dan Strauss pile

Keduanya termasuk pondasi dalam hasil pengeboran, tetapi metode pengecoran berbeda. Bore pile umumnya memakai casing/auger dan cor beton di lubang bor; Strauss pile (Straße) memadatkan beton dengan alat penumbuk khusus di dalam lubang.

Perbandingan visual metode

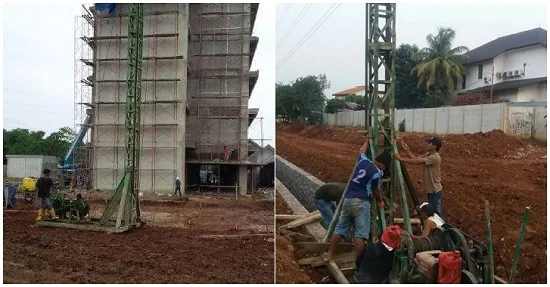

Pekerjaan jasa bore pile dengan alat bor di lokasi proyek

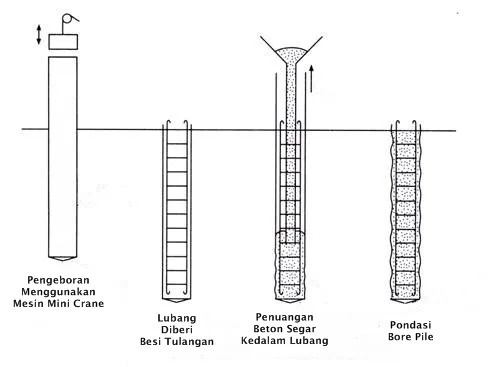

Bore pile — bor lalu cor beton

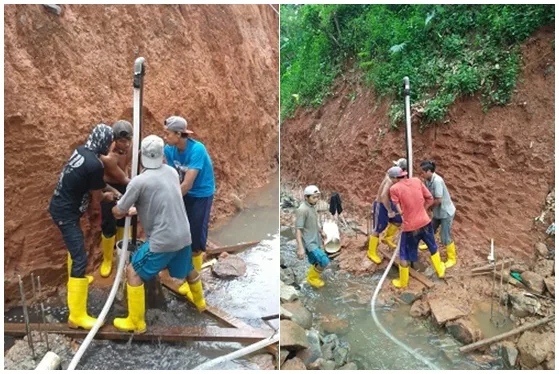

Pekerjaan Strauss pile pondasi dalam dengan penumbukan beton
Strauss pile — bor + pemadatan beton
AspekBore pileStrauss pile
MetodeBor, cuci mata bor, corBor, tuang beton, padatkan
Diameter umumØ30 cm ke atasØ25–40 cm
GetaranRelatif rendahAda (penumbukan)
AplikasiGedung, jembatanGedung menengah, tanah tertentu

Kapan memilih bore pile?

  • Beban kolom besar, gedung bertingkat.
  • Butuh diameter dan kedalaman fleksibel.
  • Lokasi sensitif getaran namun perlu kapasitas tinggi.

Layanan: jasa bore pile, harga bore pile per meter.

Kapan memilih Strauss pile?

  • Proyek menengah dengan spesifikasi yang mengizinkan metode Strauss.
  • Tanah berlapis yang cocok untuk pemadatan in-situ.

Layanan: jasa Strauss pile, harga Strauss pile.

FAQ bore vs Strauss

Mana yang lebih murah?

Tergantung diameter, kedalaman, dan akses alat. Perbandingan resmi butuh data bor dan gambar struktur.

Apakah perlu PDA test?

Untuk proyek tertentu ya. Info: PDA test pancang & bored pile.

Perbandingan teknis bore pile vs Strauss pile

AspekBore pile (bored cast-in-place)Strauss pile
MetodeBor lubang → cuci → cor di lubangBor kecil → tiang beton dimasukkan/dicor
Diameter umumØ40–80 cmØ30–40 cm
GetaranRendahSedang
Tanah berbatuCocok dengan casingTerbatas
Biaya/m (ilustrasi)Rp350.000–600.000 all-inRp250.000–400.000 all-in

Kapan engineer memilih bore pile?

  • Gedung menengah dengan beban kolom >80 ton.
  • Lokasi padat dekat bangunan heritage — getaran harus minim.
  • Tanah berlapis dengan groundwater tinggi (casing bertahap).

Strauss pile lebih umum untuk rumah mewah 3 lantai atau ruko dengan akses alat terbatas dan beban menengah.

Studi kasus: ruko 4×16 m, 3 lantai, Jakarta Utara

8 titik bore pile Ø50 cm, kedalaman 12 m:

  • Jasa bor + cor: 8 × 12 × Rp480.000 = Rp46,08 juta
  • Mobilisasi rig bor: ±Rp15 juta
  • Alternatif Strauss Ø35: estimasi ±Rp32 juta — ditolak engineer karena kapasitas axial kurang di tanah urug.

FAQ bore vs Strauss

Apakah Strauss pile sama dengan mini pile?

Tidak. Mini pile precast dipancang; Strauss dibor lalu diisi beton/tiang. Keduanya berbeda kapasitas dan metode.

Durasi pelaksanaan per metode

  • Bore pile Ø50 cm: ±45–90 menit/titik (bor + casing + cor) — 8 titik selesai 2–3 hari.
  • Strauss Ø35 cm: ±30–50 menit/titik — lebih cepat, cocok proyek dengan deadline ketat.

Dokumen yang diminta kontraktor bor

  1. Layout titik pile dari gambar struktur (koordinat + kedalaman rencana).
  2. Hasil soil test / sondir (NSPT per kedalaman).
  3. Foto akses rig bor — lebar jalan masuk, clearance kabel listrik.

Lanjut: bore pile gedung, mini vs bore, hub pancang.

Tentukan metode bor dengan konsultan

Bore pile untuk kapasitas tinggi dan gedung; Strauss lebih ekonomis di tanah keras tertentu. Jangan pilih sendiri tanpa gambar struktur — kirim laporan tanah + layout, tim pondasi kami arahkan ke metode yang masuk akal untuk proyek Anda.

Catatan harga & spesifikasi

Angka ilustrasi di artikel ini berdasarkan histori proyek Jabodetabek 2026 dan dapat berubah mengikuti BBM, semen, serta antrian plant. Verifikasi selalu dengan gambar proyek, data tanah, dan kondisi lapangan sebelum PO. Tim kami siap bantu hitung ulang kebutuhan material, jadwal kirim, dan penawaran resmi sesuai lokasi proyek Anda.

Data yang perlu disiapkan sebelum konsultasi

Agar estimasi cepat dan akurat, kirim: pin Google Maps lokasi proyek, foto akses jalan (lebar gerbang dan jalur truk), volume atau qty material, mutu beton dari gambar struktur, dan jadwal pelaksanaan target. Untuk precast sertakan dimensi, gambar kerja, dan titik bongkar (crane/forklift). Untuk pondasi lampirkan hasil sondir atau soil test jika sudah ada.

Syarat umum supply Jabodetabek

Harga mengacu plant/pabrik terdekat ke lokasi Anda. Order readymix konfirmasi minimal H-2; slot pagi (06.00–10.00) paling padat. Pembayaran umum: DP 50% saat PO, pelunasan sebelum truk berangkat. Produk precast made-to-order butuh lead time produksi 7–14 hari kerja setelah DP dan approval gambar. Material yang sudah dikirim tidak dapat diretur kecuali ada kesalahan mutu tercatat di surat jalan saat penerimaan di lokasi.
