Panduan kanstin beton dan saluran air

Kanstin beton (curb stone) berfungsi sebagai pembatas trotoar, tepi paving, taman, dan panduan aliran air ke saluran drainase. Produk precast mempercepat pemasangan dibanding cor manual di lokasi.

Jenis kanstin umum

TipeUkuran contohFungsi
Kanstin trotoar40×18×8 cmPembatas jalan kaki
Kanstin taman50×20×10 cmTepi landscape
Kanstin tali airVariasi profilMengarahkan air hujan
Car stopper50×15×12 cmBatas parkir mobil

Harga lengkap: harga kanstin beton.

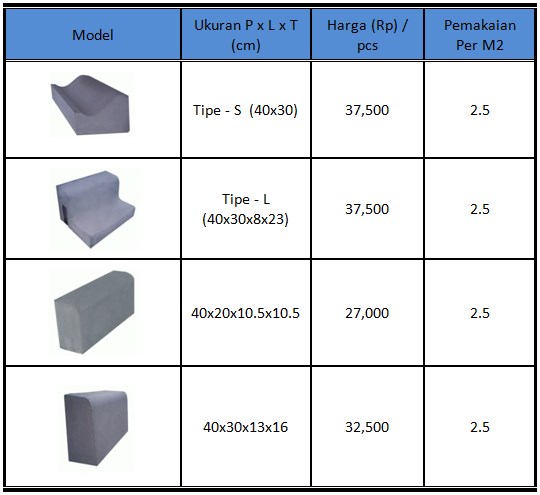

Berbagai ukuran kanstin beton precast untuk proyek hardscape

Integrasi dengan U-Ditch

Pada tepi jalan atau parkir, kanstin dipasang di sisi paving dengan U-Ditch di bawah atau di samping untuk menampung limpasan air hujan. Rencanakan kemiringan 1–2% menuju titik outlet.

Estimasi kebutuhan kanstin

Panjang jalur 120 m, kanstin 2,5 pcs/m (cadangan 5%):

  • Kebutuhan: 120 × 2,5 × 1,05 = 315 pcs
  • Harga Rp32.000/pcs ≈ Rp10.080.000 material

Hitung di kalkulator kanstin.

FAQ kanstin

Apakah kanstin wajib untuk paving?

Tidak wajib, tetapi sangat disarankan agar tepi paving rapi dan air tidak merusak basecourse.

Apakah termasuk pemasangan?

Umumnya material saja; jasa pasang ditawarkan terpisah.

Fungsi kanstin dalam sistem drainase

Kanstin beton (curb) membatasi perkerasan jalan/paving, mengarahkan air hujan ke saluran, dan melindungi tepi paving dari hancur akibat roda. Tanpa kanstin, tepi paving block sering runtuh dalam 1–2 tahun.

Jenis kanstin dan aplikasi

TipeUkuran umumPakai di
Kanstin segitiga / type A15×30×60 cmTepi jalan perumahan
Kanstin tinggi20×40×60 cmJalan utama, pembatas trotoar
Kanstin + saluran integralKombinasi U-ditch kecilCluster dengan drainase terbatas

Studi kasus: jalan perumahan 800 m

  • Kanstin type A: 1.600 m (2 sisi) × Rp28.000 = Rp44,8 juta
  • U-ditch 40×40: 800 m × Rp245.000 = Rp196 juta
  • Pasang + urug: ±15% dari material

Urutan kerja: galian saluran → pasang U-ditch → pasang kanstin → basecourse jalan → paving/hotmix.

FAQ kanstin

Apakah kanstin bisa dicor manual?

Bisa untuk panjang pendek, tetapi precast lebih cepat dan mutu konsisten untuk proyek >100 m.

Perlu fondasi di bawah kanstin?

Ya — urug pasir/padat atau lean concrete tipis agar tidak miring saat hujan.

Kombinasi kanstin + U-ditch di perumahan

Pola paling umum di cluster Jabodetabek: kanstin type A sebagai pembatas jalan paving, dengan U-ditch 40×40 di sisi luar kanstin untuk menampung air dari jalan dan rumah. Pastikan level kanstin 2–3 cm lebih tinggi dari permukaan paving agar air tidak menggenang di jalan.

Estimasi kebutuhan kanstin per meter jalan

Satu sisi jalan 100 m = 100 buah kanstin @60 cm (atau 50 buah jika panjang unit 1,2 m). Selalu pesan +3% cadangan untuk pecah saat angkut atau potong di tikungan. Sambungan antar kanstin diisi mortar tipis agar stabil sebelum urug.

Harga: kanstin beton, U-ditch, kanstin + paving.

Paket kanstin + saluran drainase

Order kanstin sekaligus U-ditch agar profil saluran konsisten. Kirim panjang meter lari jalan/trotoar dan ukuran saluran — kami hitung pcs kanstin + meter U-ditch + cover jika diperlukan untuk perumahan atau jalan lingkungan.

Catatan harga & spesifikasi

Angka ilustrasi di artikel ini berdasarkan histori proyek Jabodetabek 2026 dan dapat berubah mengikuti BBM, semen, serta antrian plant. Verifikasi selalu dengan gambar proyek, data tanah, dan kondisi lapangan sebelum PO. Tim kami siap bantu hitung ulang kebutuhan material, jadwal kirim, dan penawaran resmi sesuai lokasi proyek Anda.

Data yang perlu disiapkan sebelum konsultasi

Agar estimasi cepat dan akurat, kirim: pin Google Maps lokasi proyek, foto akses jalan (lebar gerbang dan jalur truk), volume atau qty material, mutu beton dari gambar struktur, dan jadwal pelaksanaan target. Untuk precast sertakan dimensi, gambar kerja, dan titik bongkar (crane/forklift). Untuk pondasi lampirkan hasil sondir atau soil test jika sudah ada.

Syarat umum supply Jabodetabek

Harga mengacu plant/pabrik terdekat ke lokasi Anda. Order readymix konfirmasi minimal H-2; slot pagi (06.00–10.00) paling padat. Pembayaran umum: DP 50% saat PO, pelunasan sebelum truk berangkat. Produk precast made-to-order butuh lead time produksi 7–14 hari kerja setelah DP dan approval gambar. Material yang sudah dikirim tidak dapat diretur kecuali ada kesalahan mutu tercatat di surat jalan saat penerimaan di lokasi.

Konsultasi gratis

Butuh penawaran Panduan Kanstin Beton & Saluran Air | 2026 | PT. Mitra Kontraktor Bangunan?

Tim sales siap bantu estimasi tiang pancang dan jasa pemancangan via WhatsApp.
