Panduan memilih ukuran U-Ditch

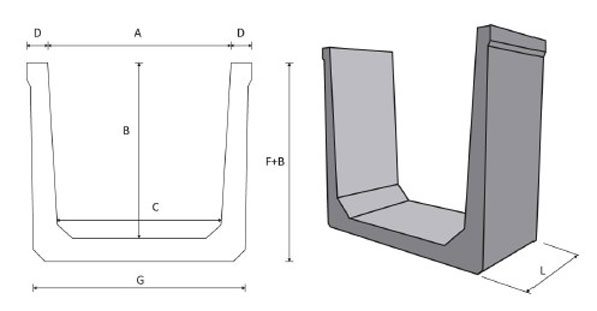

Ukuran U-Ditch ditulis dalam format lebar dalam × tinggi dalam (cm), misalnya 50×50. Memilih ukuran terlalu kecil berisiko overflow saat hujan deras; terlalu besar menambah biaya galian dan material.

Referensi ukuran umum

Ukuran (cm)Aplikasi umumCatatan
30 × 30Trotoar perumahan, halamanDebit kecil
40 × 40Jalan lingkungan, clusterPaling umum perumahan
50 × 50Jalan komplek, area parkir tepiButuh cover jika dilintasi
60 × 60 ke atasJalan utama komersialPertimbangkan box culvert jika debit sangat besar

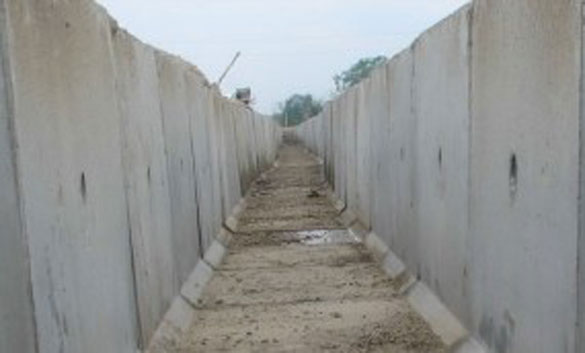

U-Ditch precast terpasang di proyek drainase perumahan

Kapan memakai cover (tutup)?

  • Light Duty (LD): pejalan kaki, area taman.
  • Heavy Duty (HD): kendaraan ringan melewati atas saluran.

Detail: harga tutup U-Ditch.

Langkah memilih ukuran

  1. Hitung luas catchment (atap + jalan) yang masuk ke saluran.
  2. Cek intensitas hujan rencana atau ikuti gambar drainase.
  3. Tentukan slope (kemiringan) saluran minimal 0,5%.
  4. Verifikasi akses bongkar unit precast di lokasi.

Perbandingan dengan produk lain

Jika saluran harus tertutup di bawah jalan, pertimbangkan RCP atau perbandingan U-Ditch vs RCP vs box culvert.

FAQ ukuran U-Ditch

Apakah panjang unit selalu 1 meter?

Umumnya ya per meter efektif, tetapi konfirmasi ke pabrik untuk variasi produksi.

Berapa cadangan material?

Tambahkan 3–5% untuk waste dan potongan di lapangan.

| Harga U-Ditch

Panduan ukuran U-ditch berdasarkan luasan catchment

Luas tangkap airUkuran U-ditchKapasitas relatifContoh lokasi
<500 m²30×30 cmBasisCarport rumah, trotoar sempit
500–2.000 m²40×40 atau 50×502–3×Jalan cluster perumahan
2.000–10.000 m²50×50 + cover3–4×Jalan utama komplek
>10.000 m² / jalan kabupatenBox culvert5×+Arteri, saluran banjir

Studi kasus: perumahan 120 unit di Cikarang

Jalan lingkungan 1,2 km, lebar 6 m. Drainase sisi kanan-kiri:

  • Pilihan: U-ditch 50×50 precast, panjang 1.200 m total (600 m × 2 sisi)
  • Material: 1.200 pcs × Rp285.000 = Rp342 juta
  • Cover HD (opsional 40%): +Rp48 juta
  • Pasang + urug: ±Rp85 juta borongan

Alternatif yang ditolak: U-ditch 40×40 — simulasi Q24 jam hujan deras tidak cukup di 3 titik rendah.

Checklist sebelum PO U-ditch

  1. Hitung debit air dari konsultan drainase (jangan tebak ukuran).
  2. Tentukan perlu cover atau terbuka (keamanan pejalan vs maintenance).
  3. Cek kemiringan saluran min. 0,3% sepanjang jalur.
  4. Rencanakan outlet ke kolam resapan atau saluran induk.

Harga: U-ditch, cover, terbuka vs tertutup.

FAQ pemilihan U-ditch

Apakah U-ditch precast perlu pondasi beton di bawahnya?

Untuk tanah stabil: urug pasir padat ±10 cm cukup. Tanah lunak atau beban lalu lintas di atas saluran: siapkan lean concrete K-175 tipis sebagai bedding.

Berapa kemiringan minimum saluran?

0,3% (3 mm turun per meter). Untuk jalur panjang >100 m, cek titik rendah agar tidak ada genangan di tengah.

Order U-ditch sesuai kapasitas aliran

Bawa data luas catchment atau konsultasikan dengan kami sebelum fix ukuran 30×30 vs 50×50. Salah ukuran = genangan atau over-budget. Kirim panjang meter lari + klasifikasi beban cover — quote precast + ongkir Jabodetabek.

Catatan harga & spesifikasi

Angka ilustrasi di artikel ini berdasarkan histori proyek Jabodetabek 2026 dan dapat berubah mengikuti BBM, semen, serta antrian plant. Verifikasi selalu dengan gambar proyek, data tanah, dan kondisi lapangan sebelum PO. Tim kami siap bantu hitung ulang kebutuhan material, jadwal kirim, dan penawaran resmi sesuai lokasi proyek Anda.

Data yang perlu disiapkan sebelum konsultasi

Agar estimasi cepat dan akurat, kirim: pin Google Maps lokasi proyek, foto akses jalan (lebar gerbang dan jalur truk), volume atau qty material, mutu beton dari gambar struktur, dan jadwal pelaksanaan target. Untuk precast sertakan dimensi, gambar kerja, dan titik bongkar (crane/forklift). Untuk pondasi lampirkan hasil sondir atau soil test jika sudah ada.

Syarat umum supply Jabodetabek

Harga mengacu plant/pabrik terdekat ke lokasi Anda. Order readymix konfirmasi minimal H-2; slot pagi (06.00–10.00) paling padat. Pembayaran umum: DP 50% saat PO, pelunasan sebelum truk berangkat. Produk precast made-to-order butuh lead time produksi 7–14 hari kerja setelah DP dan approval gambar. Material yang sudah dikirim tidak dapat diretur kecuali ada kesalahan mutu tercatat di surat jalan saat penerimaan di lokasi.
