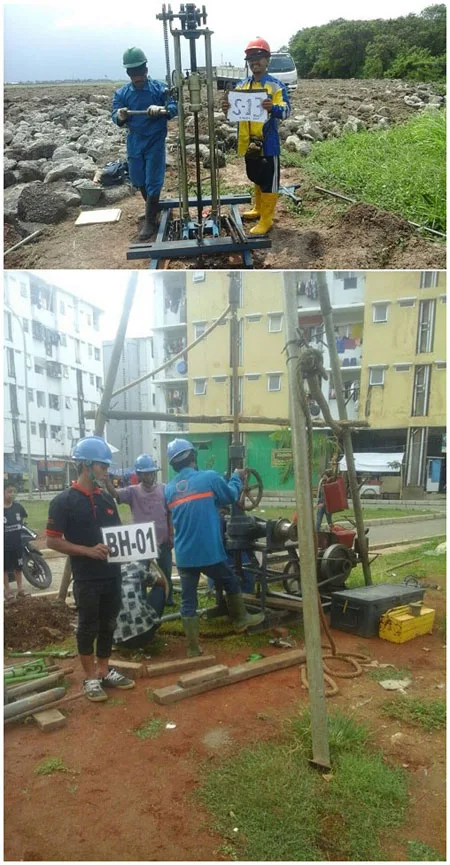

Panduan sondir dan soil test pondasi
Sebelum memilih tiang pancang atau bore pile, data tanah diperlukan. Sondir mengukur daya dukung di lapangan; soil test menganalisis sifat fisik-mekanik sampel di laboratorium.
Urutan pengujian yang benar
- Sondir boring di beberapa titik representatif.
- Pengambilan sampel tanah untuk lab (jika diperlukan).
- Soil test laboratorium (konsistensi, kuat geser, dll.).
- Laporan rekomendasi pondasi oleh geoteknik.
- Desain struktur pondasi (pancang/bore/footplat).
Perbedaan: sondir vs soil test, kapan wajib: kapan soil test.
Layanan terkait
Estimasi biaya (indikatif)
| Sondir per titik | ±Rp2–5 juta/titik |
|---|---|
| Soil test paket rumah | ±Rp5–15 juta |
| CBR jalan/parkir | Per point survey |
Angka bervariasi kedalaman dan lokasi; minta penawaran resmi.
FAQ sondir & soil test
Berapa titik sondir untuk rumah?
Umumnya 2–4 titik untuk rumah standar; lebih banyak untuk lahan luas atau tanah tidak seragam.
Apakah bisa langsung pancang tanpa sondir?
Tidak disarankan; risiko under/over design pondasi tinggi.
Paket jasa sondir + soil test untuk pondasi
| Screening | 2 titik sondir | Rp5–8 juta | Rumah 1 lantai tanah normal |
|---|---|---|---|
| Standar rumah 2 lantai | 3 sondir + 2 bor lab | Rp12–18 juta | Perumahan tapak |
| Lengkap ruko/gedung | 4–6 sondir + uji lab penuh | Rp25–45 juta | Komersial |
Alur dari soil test ke desain pondasi
- Sondir/bor di titik kolom rencana.
- Lab uji parameter tanah (Cu, φ, γ, consolidation).
- Structural engineer hitung kapasitas & settlement.
- Output: jenis pile, ukuran, kedalaman, jumlah titik.
- Baru PO tiang pancang / galian footplat.
Studi kasus: hemat Rp30 juta dengan soil test
Developer hampir PO 30 titik pile 25×25 berdasarkan tebakan. Soil test: cukup 20 titik 11 m — hemat 10 titik × 11 m × Rp240.000 = Rp26,4 juta tanpa mengorbankan keamanan.
FAQ sondir & soil test
Berapa lama hasil lab siap?
7–14 hari kerja setelah bor contoh. Jangan broke ground sebelum laporan final ke engineer.
Lanjut: sondir, soil test, sondir vs lab, kapan wajib.
Titik bor representatif
Bor di tengah dan sudut tapak, dekat sumber air jika ada. Tanah berubah dalam 15 m horizontal di area urug.
Serah terima laporan
Minta rekomendasi jenis pondasi dalam bahasa awam + gambar titik pile — bukan hanya angka lab mentah.
Paket sondir + soil test pondasi
Kirim luas tapak, jumlah lantai rencana, dan titik bor yang diusulkan. Output laporan harus jelas rekomendasi pondasi — bukan angka lab saja. Koordinasi sampling di Jabodetabek 3–7 hari kerja tergantung titik.
Catatan harga & spesifikasi
Angka ilustrasi di artikel ini berdasarkan histori proyek Jabodetabek 2026 dan dapat berubah mengikuti BBM, semen, serta antrian plant. Verifikasi selalu dengan gambar proyek, data tanah, dan kondisi lapangan sebelum PO. Tim kami siap bantu hitung ulang kebutuhan material, jadwal kirim, dan penawaran resmi sesuai lokasi proyek Anda.
Data yang perlu disiapkan sebelum konsultasi
Agar estimasi cepat dan akurat, kirim: pin Google Maps lokasi proyek, foto akses jalan (lebar gerbang dan jalur truk), volume atau qty material, mutu beton dari gambar struktur, dan jadwal pelaksanaan target. Untuk precast sertakan dimensi, gambar kerja, dan titik bongkar (crane/forklift). Untuk pondasi lampirkan hasil sondir atau soil test jika sudah ada.
Syarat umum supply Jabodetabek
Harga mengacu plant/pabrik terdekat ke lokasi Anda. Order readymix konfirmasi minimal H-2; slot pagi (06.00–10.00) paling padat. Pembayaran umum: DP 50% saat PO, pelunasan sebelum truk berangkat. Produk precast made-to-order butuh lead time produksi 7–14 hari kerja setelah DP dan approval gambar. Material yang sudah dikirim tidak dapat diretur kecuali ada kesalahan mutu tercatat di surat jalan saat penerimaan di lokasi.
